納期回答が遅いのは生産管理の問題か?質問を型に分けてAIへ渡す設計と進め方

読了時間 9

「この案件、いつ出せますか」と聞かれて、その場で答えられていますか。納期回答の設計とは、生産計画を可視化する取り組みのことではありません。営業から出る質問を型に分け、記録だけで答えられる範囲を機械へ渡す業務の設計です。 Agentforceは機能の追加が続いている製品のため、本記事の記述は2026年9月時点で確認できる範囲に限っています。

そこで本記事では、営業から出る納期の質問を分類し、記録だけで答えられる範囲を機械へ渡すまでの設計について解説します。受注生産の会社を例に、着手の順番と、人が判断を残す範囲まで整理していきます。

Agentforceで解く納期照会が止まる3場面

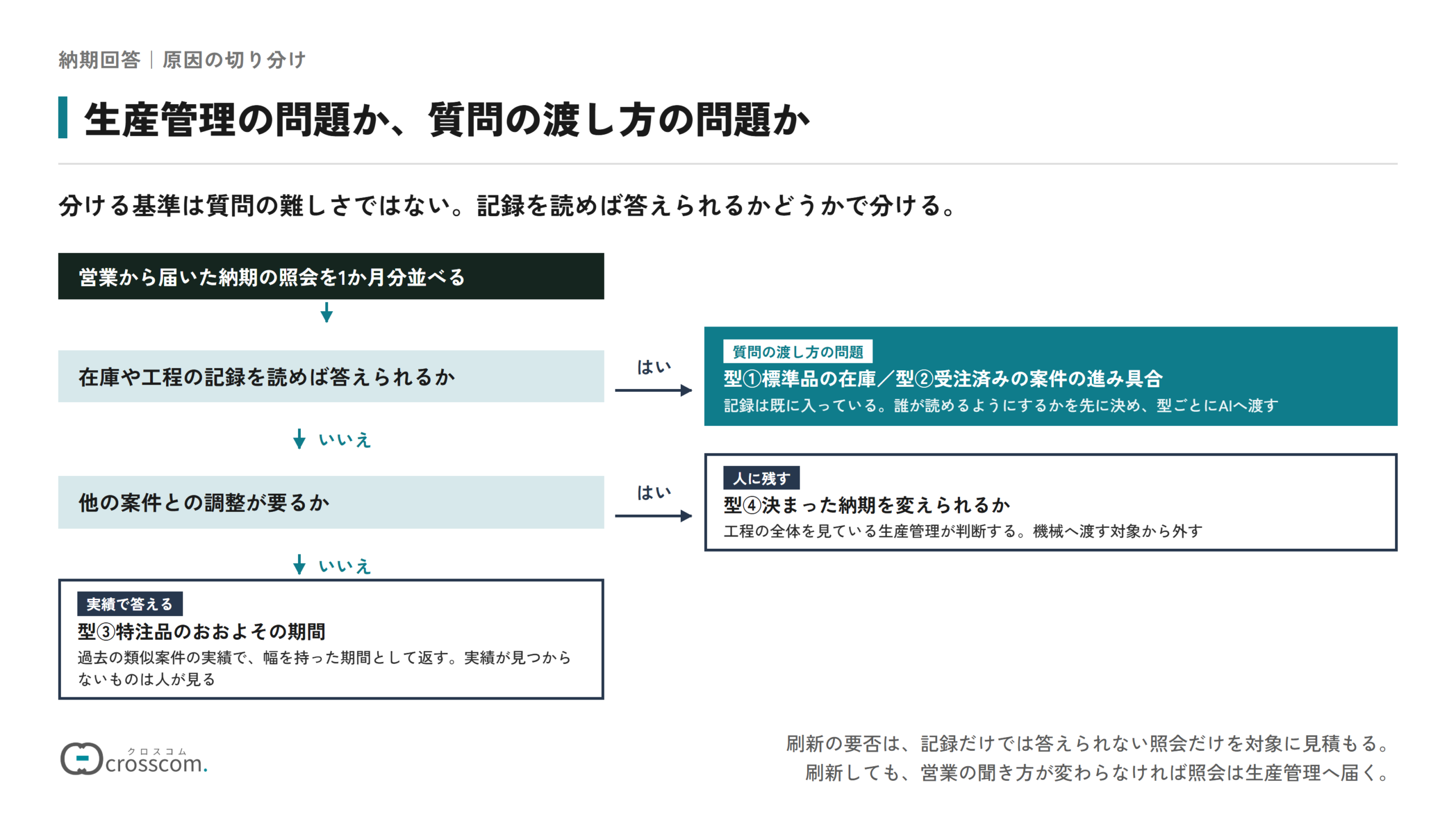

制御盤の受注生産メーカーでは、従業員203名のうち営業が14名、生産管理3名という体制で事業を続けてきました。この企業は説明のための架空の設定であり、実在の企業ではありません。営業から生産管理への納期の問い合わせは月に240件あり、回答までに平均2.1日かかっています。生産管理は「毎回同じことを聞かれる」と言い、営業は「聞かないと答えられない」と言います。どちらも間違っていないまま、往復だけが続いてきました。そこでここでは、この会社を例に、納期の問い合わせが両方の部門を止める3つの場面を整理します。

往復が続く理由は、担当者の人数では説明できません。止まるのは生産管理の遅さではありません。同じ質問が毎回そこへ届く構造です。

場面①同じ質問が繰り返し届く

1つ目は「同じ質問が繰り返し届く」場面です。標準品の在庫や、受注済みの案件の進み具合が、何度も照会されます。

繰り返されるのは、答えが記録に残っていても、営業がその記録へたどり着けないためです。生産管理の担当者は画面を開いて数秒で答えられますが、営業には見る場所も見方も共有されていません。結果として、記録を読める人が窓口になり、そこへ質問が集中します。社内の問い合わせが特定の部署へ集まる構造は社内問い合わせの記事でも扱っています。

この制御盤メーカーでは、月240件の問い合わせのうち、生産管理の担当者が「記録を見れば分かる内容」と判断したものが7割を占めていました。1か月分を分類した実測で、残る3割だけが判断を要する照会です。

窓口が1名に偏っているかどうかは、直近1か月の照会を誰が返したかを数えると分かります。生産管理3名のうち1名に半分以上が集まっていれば、記録を増やす前に、読み方を共有する作業から始めましょう。

場面②回答を待つ間に商談が止まる

2つ目に挙げるのは、回答を待つ間に商談が止まる場面です。顧客からの問い合わせに対して、その場で返せません。

止まるのは、往復に日数がかかるためです。営業が生産管理へ照会し、担当者が確認して返し、営業が顧客へ伝えます。この経路には、それぞれの担当者の手が空くのを待つ時間が挟まります。顧客側から見れば、簡単な質問に何日も答えが来ない状態です。競合が即答すれば、そちらへ話が流れてしまいます。

先ほどの会社では、照会から回答までが平均2.1日でした。生産管理の担当が3か月分を記録したもので、最短は当日、最長は9日です。営業からは、待っている間に顧客の関心が下がるという声が出ていました。

待ち時間が商談に効いているかは、平均より最長で判断します。平均2.1日でも最長が9日ある月は、その1件について競合が先に答えを返している可能性があります。

場面③聞かずに答えて訂正することになる

3つ目は「聞かずに答えて訂正することになる」場面です。待てない営業が、経験から答えてしまいます。

訂正が起きるのは、根拠のない回答が外へ出るためです。過去の類似案件から「だいたい3週間」と答えても、その案件だけ材料の入荷が遅れていれば外れてしまいます。顧客へ伝えた後に訂正すると、納期の遅れ以上に信頼が損なわれるため、往復が重いほどこの抜け道が使われやすくなります。

たとえば、この会社では顧客へ伝えた後に訂正した件数が月に3件ありました。いずれも営業が生産管理へ照会せずに答えたものです。生産管理の担当は、この3件が起きる理由が往復の重さにあると見ていました。

訂正の件数は、往復の重さを外から測れる数少ない数字にあたります。月3件が続いているなら、営業の注意で減らすより、照会の返り方を先に変えるほうが確実です。

刷新で解ける?Agentforceの納期回答が遅い理由3つ

3つの場面はどれも、「生産管理を見える化しよう」という結論につながります。実際、多くの解説が生産計画の自動化や可視化を解として示しています。ところがその道を選ぶと、要件の整理から投資の判断まで先に済ませることになり、着手の時期が遠のいてしまうのです。そこでここでは、納期回答を生産管理の刷新で解けない3つの理由を整理します。

判断を分けるのは投資の大きさではありません。生産管理を刷新しても解けません。着手までに年単位かかるからです。

比較の観点生産管理を刷新する場合質問を型に分ける場合
手を入れる対象生産計画の仕組み営業から出る質問
着手までの期間年単位数週間
巻き込む部門生産・調達・情報システム営業と生産管理
効果が出る範囲全社の計画精度照会の往復
測る対象計画の精度記録だけで答えられた割合

理由①着手までに年単位かかるから

まず、生産管理の刷新は要件の整理だけで数か月を要します。稼働までを含めれば、年単位の計画になります。

長くなるのは、関わる部門が多いためです。生産計画の見直しには生産・調達・情報システムが関わり、既存の運用との整合も要ります。その間、営業の照会は毎月240件のまま続きます。刷新が終わるまで待つ選択は、実質的に「何もしない」と同じです。どこから手を付けるかの考え方は、ユースケースの選び方の記事で詳しく解説しています。

この制御盤メーカーでも、2年前に生産管理の刷新が検討されていました。要件の整理まで進んだところで投資の判断が保留になり、そのまま止まっています。営業の照会は、その2年間も続いていました。

刷新を待つかどうかは、見積もった期間に月240件を掛けて判断しましょう。1年待てば2,880件、2年なら5,760件の照会が、そのまま往復に残る計算になります。

理由②計画を見なくても答えられる質問が多いから

期間の問題を別にしても、照会の大半は既に記録されている内容を尋ねています。生産計画の精度を上げなければ答えられない質問は、実際には一部です。

過剰になるのは、質問の中身を分けていないためです。標準品の在庫は在庫の記録に、受注済みの案件の工程は生産の記録に、それぞれ既に入っています。分けないまま全体を眺めると、すべてが計画の精度の問題に見えてしまいます。

先ほどの会社では、1か月分の照会240件を分類したところ、記録だけで答えられるものが168件ありました。割合にすると7割です。残る72件が、計画や調整の判断を要する照会でした。

刷新の要否は、この72件だけを対象に見積もると判断できます。168件を含めたまま検討すると、記録を読めば済む範囲まで投資の対象に入ってしまいます。

理由③刷新しても聞き方は変わらないから

さらに、仕組みが新しくなっても、営業は同じ人に同じように聞きます。刷新の効果は、聞き方が変わらない限り営業側へ届きません。

変わらないのは、聞く相手を変える設計が別に要るためです。生産計画が精緻になっても、営業がその画面を開いて読む習慣がなければ、照会は生産管理へ届きます。刷新の効果を受け取るには、営業側の受け取り方まで設計する必要があります。この部分は、刷新の計画に含まれていないことがほとんどでしょう。

この会社では、既存の生産管理の画面に工程の情報が入っていました。ところが営業14名のうち、その画面を開いた経験があるのは3名にとどまります。

刷新に投資する前に、営業14名が先月その画面を何回開いたかを確かめましょう。回数がゼロに近いなら、新しい画面を用意しても照会の宛先は変わりません。

納期の質問を分ける4つの型

では、営業から届く納期の照会は、どんな単位で分ければよいのでしょうか。分類の枠を先に考える必要はありません。実際に届いている照会を1か月分並べれば、聞かれ方は4つの型に収まるはずです。型を増やすほど振り分けの判断が難しくなるため、4つに収めておくと運用しやすくなります。そこでここでは、納期の質問を分ける4つの型を整理します。

分ける基準は質問の難しさでは決まりません。納期の質問は4つの型に分かれます。在庫、進み具合、目安、変更の可否です。

型①標準品の在庫を聞く質問

1つ目は「標準品の在庫を聞く質問」です。カタログに載っている品目が、いま何台あるかを尋ねます。

この型が最も多いのは、商談の初期に必ず出るためです。顧客から「すぐ出せますか」と聞かれた営業は、在庫の有無を確かめてから返します。答えは在庫の記録に入っており、判断の余地がありません。金額や仕様の相談へ進む前の確認にあたるため、返答が遅れるほど商談の最初の段階で時間を失います。

この制御盤メーカーでは、月240件のうち94件がこの型でした。生産管理の担当が1か月分を分類したもので、最も多い型です。回答に要する時間は1件あたり2分ほどでした。

最初に外へ出す型は、1件あたりの重さで選びません。件数の多さで選びます。2分の照会でも、94件が消えれば月におよそ3時間が生産管理に戻ります。

型②受注済みの案件の進み具合を聞く質問

2つ目に挙げるのは、受注済みの案件の進み具合を聞く質問です。すでに受けた注文が、いまどの工程にあるかを尋ねます。

この型が要るのは、顧客からの催促に答えるためです。「先週注文した分はどうなっていますか」という問い合わせに、営業はその場で答えられません。工程の記録には入っているものの、営業が見る場所として共有されていない状態です。判断は不要で、記録の読み方だけが要ります。

先ほどの会社では、この型が月に58件ありました。工程の記録は既に基幹の仕組みに入っており、生産管理の担当は画面を開いて答えています。読める人が限られていることが、往復を生んでいました。

読める人が3名しかいない状態では、記録を整えても往復は減りません。先に決めるのは、誰が読めるようにするかです。

型③特注品のおおよその期間を聞く質問

3つ目は「特注品のおおよその期間を聞く質問」です。まだ受注していない仕様について、どのくらいかかるかを尋ねます。

この型が難しく見えるのは、確定した日付を求められているように読めるためです。実際に営業が必要としているのは、商談を進めるための目安です。過去の類似案件の実績があれば、幅を持った期間として返せます。確定した日付は、受注が決まってから改めて出します。

この会社では、この型が月に52件でした。過去3年の実績から幅を示せたのは16件で、残る36件は類似の案件が見つからず、生産管理が個別に見ています。この型の照会に、担当者は最も時間を使っていました。

52件のうち何件で実績が見つかるかは、着手の前に数えておくのが確実です。この会社の16件のように3割ほどであれば、残りは人が見る前提で設計を組みます。

型④決まった納期を変えられるかを聞く質問

4つ目は「決まった納期を変えられるかを聞く質問」です。顧客からの前倒しや変更の要望に応えられるかを尋ねます。

この型だけが判断を要するのは、他の案件との調整が発生するためです。1件を早めれば、別の案件が後ろへずれます。この判断は工程の全体を見ている人にしかできず、記録を読むだけでは決まりません。機械へ渡す対象から外す型です。

先ほどの会社では、この型が月に36件でした。生産管理の担当が個別に判断しており、1件あたり15分ほどかかっています。この36件は、設計の後も生産管理に残しました。

切り分けの基準は、他の案件に影響が及ぶかどうかです。36件は月240件の15%にあたり、ここだけを残しても往復の大半は外へ出せます。

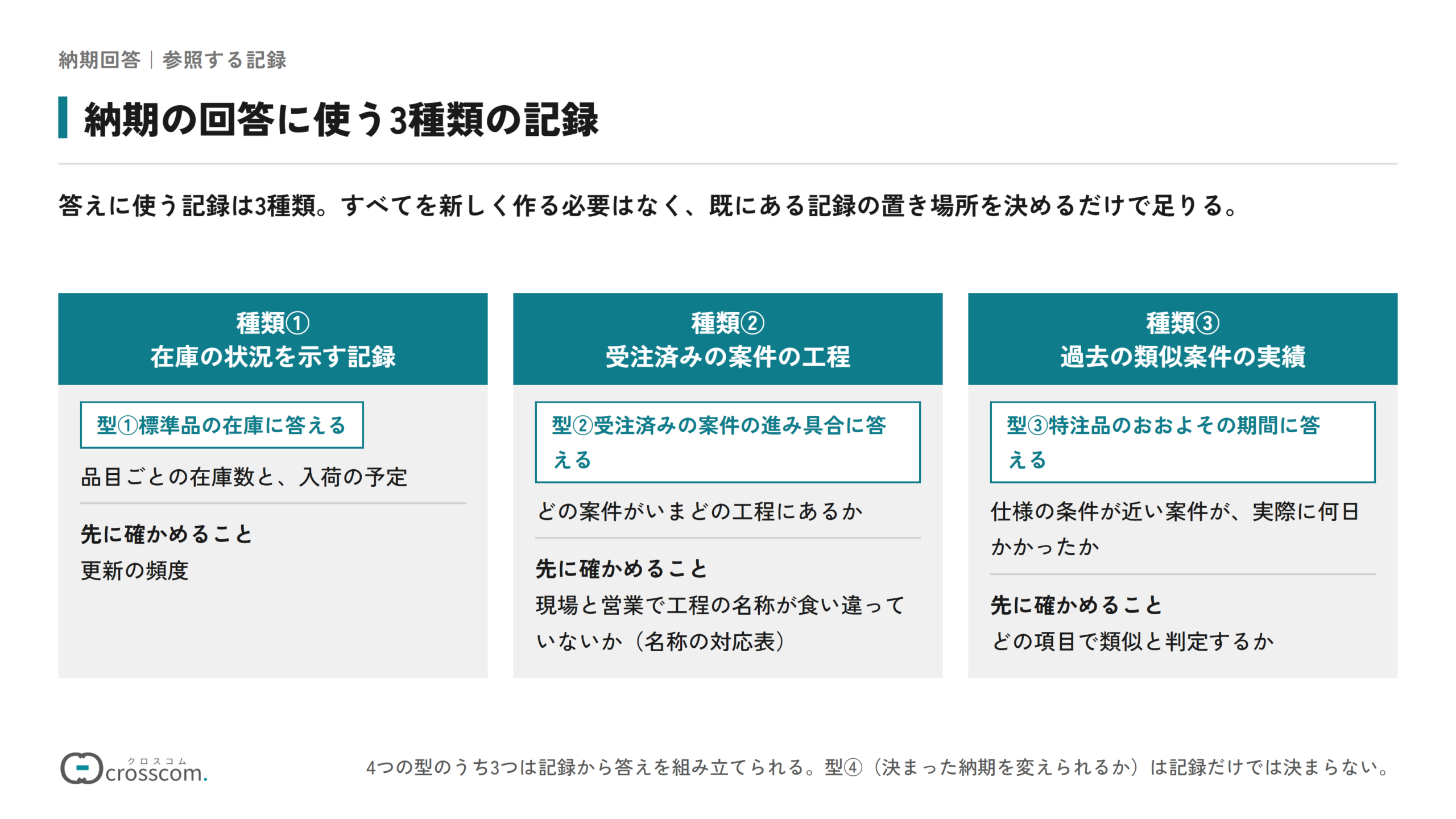

納期の回答に使う3種類の記録

前章の4つの型のうち、3つは記録から答えを組み立てられます。ではどの記録を参照させればよいのでしょうか。新しく作る必要はなく、既にある記録の置き場所を決めるだけで足ります。Agentforceでできることの範囲を押さえたうえで、参照先を選んでいきましょう。そこでここでは、納期の回答に使う3種類の記録を整理します。

参照する記録は仕組みの新しさでは決まりません。答えに使う記録は3種類です。すべてを新しく作る必要はありません。

種類①在庫の状況を示す記録

1つ目は「在庫の状況を示す記録」です。品目ごとの在庫数と、入荷の予定を含みます。

この記録が要るのは、型①の質問に直接こたえるためです。在庫が何台あるか、次の入荷がいつかが分かれば、標準品の照会は完結します。多くの会社で既に記録されており、新しく整える作業はほとんど発生しません。更新の頻度だけを確かめておきます。

この制御盤メーカーでは、在庫の記録が基幹の仕組みに1日1回更新される形で入っていました。営業から見える場所には置かれておらず、生産管理の担当だけが開いています。参照先として指定したのは、この記録です。

更新が1日1回なら、返せる在庫数は最大で1日前の値になります。当日の出荷まで含めて答えたい場合は、更新の間隔を短くするか、返す文面に基準の時刻を添えてください。

種類②受注済みの案件の工程

2つ目に挙げるのは、受注済みの案件の工程です。どの案件がいまどの工程にあるかを示します。

この記録が効くのは、型②の照会に答えるためです。工程が「設計中」なのか「組立中」なのかが分かれば、営業は顧客へ状況を返せます。ただし工程の名称が現場と営業で食い違っていると、返した内容が伝わりません。名称の対応表を先に決めておく必要があります。

先ほどの会社では、工程が7つに分かれて記録されていました。営業に伝わる言葉は3段階で足りると判断し、7つを3つへまとめる対応表を作っています。作成に要したのは半日ほどです。

対応表が要るかどうかは、営業に工程の名称を読み上げてもらうと判定できます。7つのうち1つでも意味を答えられない名称があれば、まとめる作業を先に入れます。

種類③過去の類似案件の実績

3つ目は「過去の類似案件の実績」です。仕様の条件が近い案件が、実際に何日かかったかを示します。

この記録が要るのは、型③の目安を返すためです。まだ受注していない仕様について、過去の実績から幅を示せます。ただし条件の絞り込み方によって、参照される案件が変わります。どの項目で類似と判定するかを決めておかなければ、返る幅が安定しません。過去の記録を根拠として参照させる仕組みは、ナレッジ設計の記事をご確認ください。

たとえば、この会社では盤の寸法・回路の点数・塗装の有無という3項目で類似を判定する形にしました。過去3年の案件から絞り込むと、型③の52件のうち16件で実績が見つかっています。

項目を増やすほど条件は厳しくなり、見つかる案件は減ります。3項目で16件なら、4項目目を足す前に、返す幅を広げるほうが先です。

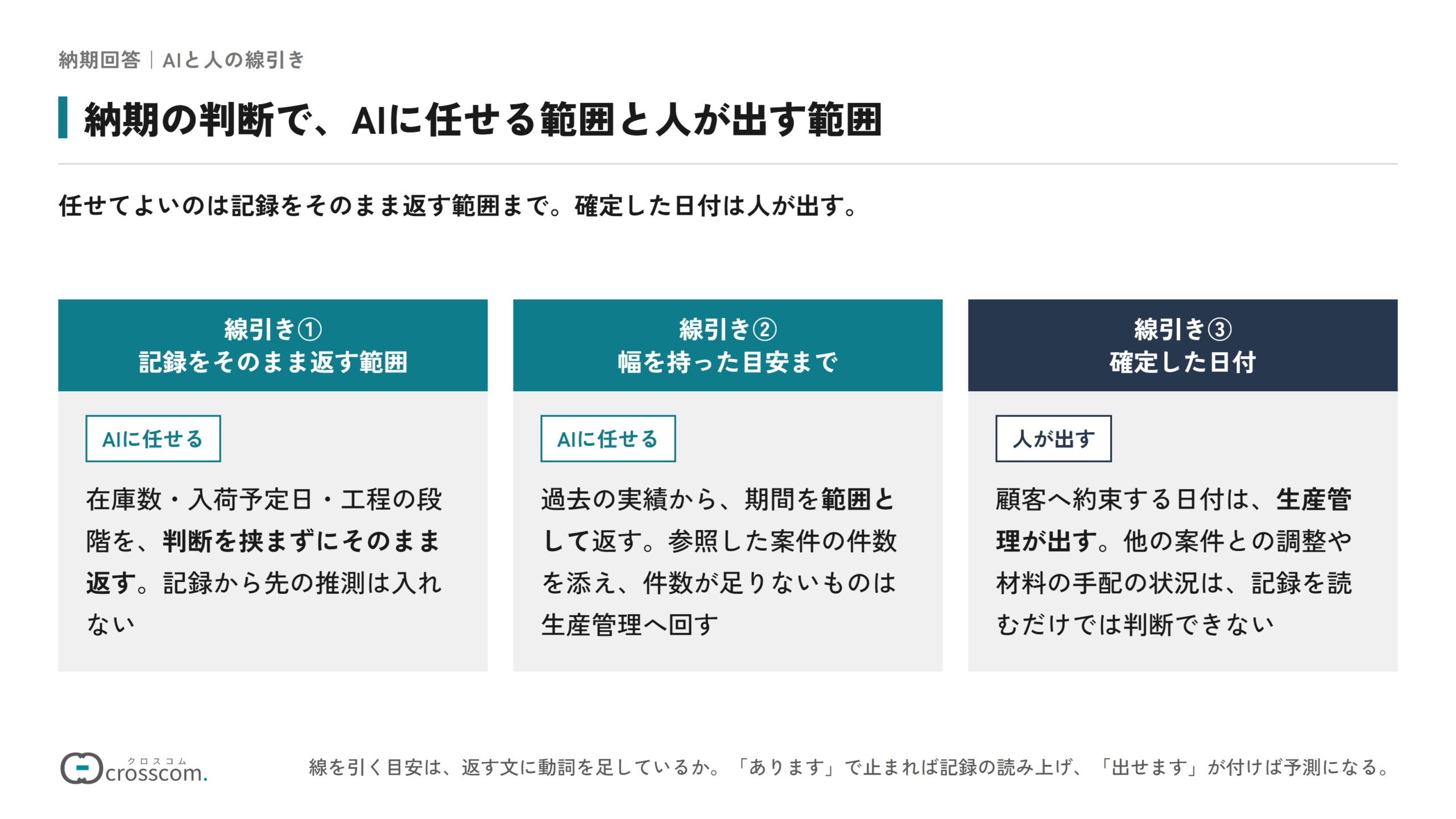

AIに任せていい?Agentforceの納期判断の線引き3つ

質問の型と参照する記録が決まったら、次に決めるのは、どこまでを機械に答えさせるかという線引きです。記録がそろっていれば全部を自動で返せるように見えますが、そのまま返すと確定していない日付まで顧客へ伝わってしまいます。顧客との約束にあたる内容だけは、機械の出力から外しておかなければなりません。そこでここでは、納期の判断をAIに任せる3つの線引きを整理します。

任せる範囲は記録の充実度だけでは決まりません。任せてよいのは記録をそのまま返す範囲です。確定した日付は人が出します。

線引き①記録をそのまま返す範囲だけ任せる

1つ目は「記録をそのまま返す範囲だけ任せる」ことです。判断を挟まずに読み取れる内容に限ります。

限る理由は、加工が入るほど誤りが混ざるためです。在庫が12台あるという事実は、そのまま返せます。ところが「12台あるので来週には出せます」と続けると、出荷の手配や検査の日数を勝手に見込んだことになります。返すのは記録に書かれている内容までで、そこから先の推測は入れません。

この制御盤メーカーでは、型①と型②を自動の対象にしました。返るのは在庫数と入荷予定日、工程の段階だけです。運用の4か月で、この範囲の回答に誤りは出ていません。

線を引く目安は、返す文に動詞を足しているかどうかです。「12台あります」で止まっていれば記録の読み上げで、「出せます」が付いた時点で予測に変わります。

線引き②幅を持った目安までを任せる

2つ目に挙げるのは、幅を持った目安までを任せることです。過去の実績から、期間を範囲として返します。

幅にするのは、1つの日付を返すと確定と受け取られるためです。「過去の類似案件では18日から25日でした」という形なら、営業は目安として使えます。参照した案件の件数も添えれば、確からしさも伝わるでしょう。返る内容が揺れる問題については、推論の揺れの記事にまとめています。

先ほどの会社では、型③の回答を「過去◯件の実績で◯日から◯日」という形に固定しました。参照件数が3件を下回る場合は、目安を返さず生産管理へ回す条件にしています。

幅が20日を超えるようなら、目安としては使えません。件数が足りていても返さずに人へ回す条件を、参照件数の下限とは別にもう1つ足しておくほうが安全です。

線引き③確定した日付は人が出す

3つ目は「確定した日付は人が出す」ことです。顧客へ約束する日付は、機械に出させません。

出させない理由は、約束が外れたときの代償が大きいためです。確定した納期は、他の案件との調整や、材料の手配の状況を踏まえて決まります。これらは記録を読むだけでは判断できません。目安までを機械が返し、確定は生産管理が出す形にすれば、役割が重なりません。

この会社では、確定した日付を出す経路を生産管理に一本化しました。営業が顧客へ日付を伝える前に、必ず生産管理の確認を通る形です。

確認を1回挟んでも、往復に2.1日かかっていた頃と比べれば待ち時間はほとんど増えません。出口を1つにしておくほうが、訂正が起きたあとの手戻りより軽く済みます。

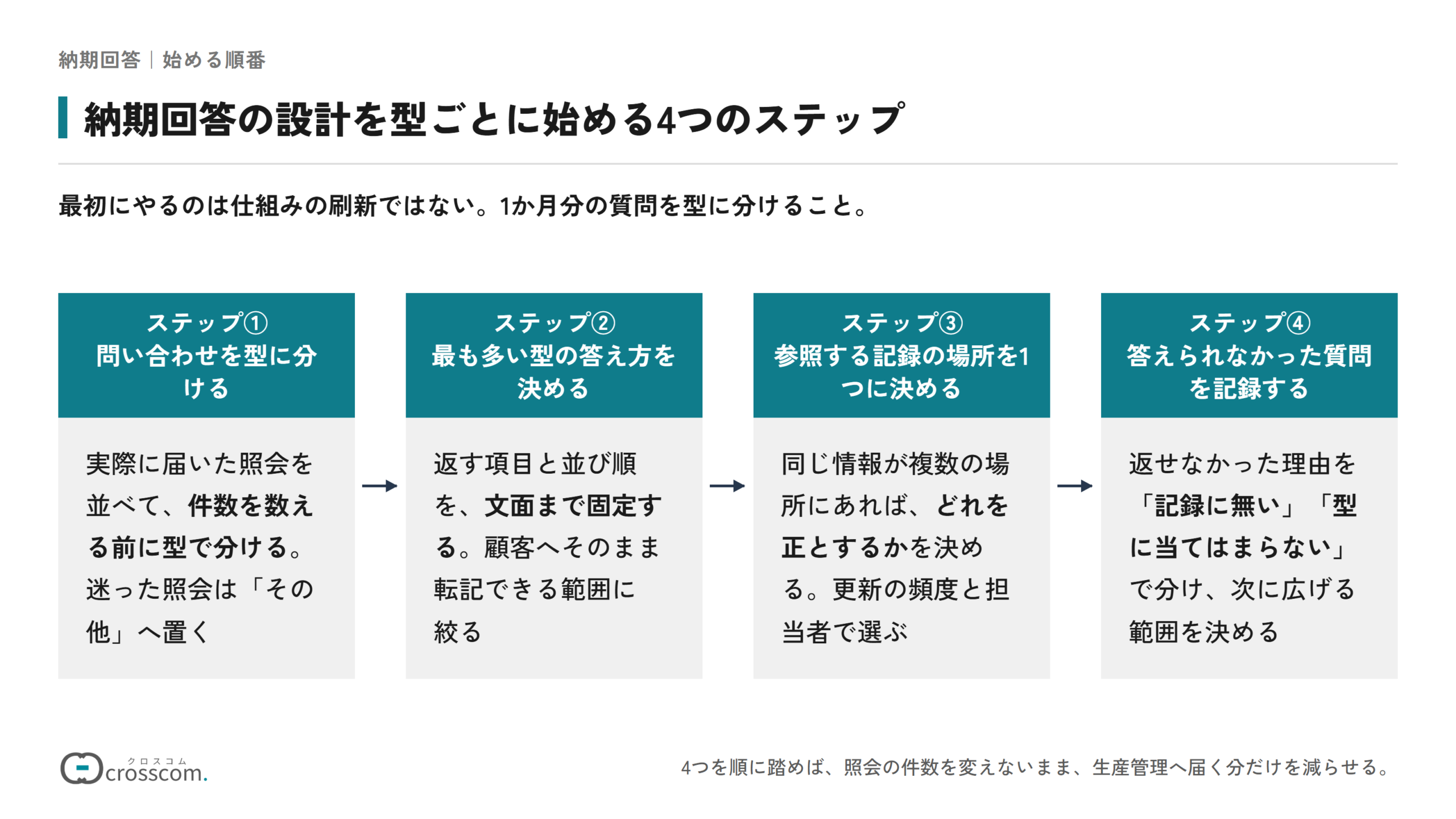

Agentforceの納期回答を型ごとに始める4ステップ

質問の型、参照する記録、任せる範囲がそろったところで、どの順番で着手すればよいのでしょうか。4つの型を同時に扱おうとすると、記録の整備が同時に走って着手が遅れます。一方で、件数の多い型から順に進めれば、動き始めるまでは数週間です。そこでここでは、納期回答の設計を型ごとに始める4つのステップを整理します。

着手の順番は質問の難しさでは決まりません。最初にやるのは仕組みの刷新ではありません。1か月分の質問を型に分けることです。

ステップ①1か月分の問い合わせを型に分ける

最初に取り組むのは、実際に届いた照会を並べて4つの型へ振り分けることです。件数を数える前に、型で分けます。

分類から始めるのは、どこに集中しているかが見えないと対象を選べないためです。1か月分あれば、月末の集中や特定の商材への偏りも含めて傾向が出るため、それ以上さかのぼる必要はありません。数えるのはメールとチャットの履歴だけで、特別な仕組みを新しく用意する場面もないはずです。

この制御盤メーカーでは、生産管理の担当が1か月分の240件を分類しました。所要は2日ほどです。型①94件、型②58件、型③52件、型④36件という内訳が出ました。

判断に迷った照会は、無理に型へ入れずに「その他」へ置きましょう。偏りは、その他を残したままでも十分に見えてきます。

ステップ②最も多い型の答え方を決める

分類が終わったら、次に決めるのは最も多い型の答え方です。返す内容の形を、文面まで固定します。

形まで決めるのは、返る内容が毎回違うと営業が信用しないためです。在庫の照会に対して、あるときは在庫数だけ、あるときは入荷予定も付く、という状態では読み方が定まりません。返す項目と並び順を決めておけば、営業は数秒で読めます。文面を決める作業は、記録の整備より先に済ませておくほうが手戻りが出ません。

先ほどの会社では、型①の回答を「品目・在庫数・次の入荷予定日」の3項目に固定しました。営業からは、この形なら顧客へそのまま伝えられるという反応が出ています。

項目を4つ以上に増やすと、営業は読む前に探す作業が増えてしまいます。迷ったときは、顧客へそのまま転記できる範囲まで削ります。

ステップ③参照する記録の場所を1つに決める

答え方が決まったら、そのうえで参照する記録の場所を1つに定めます。同じ情報が複数の場所にある場合、どれを正とするかを決めます。

決める必要があるのは、場所が複数あると返る答えが変わるためです。在庫の数が基幹の仕組みと現場の表計算の両方にある会社は少なくありません。更新のタイミングが違えば、数字も食い違います。どちらを参照するかを決め、決めた側の更新頻度を確かめます。

この会社では、在庫と工程の参照先を基幹の仕組みに一本化しました。現場で使われていた表計算は、参照の対象から外しています。とはいえ決めるまでの議論には、1週間かかりました。

正とする側を選ぶ基準は、更新の頻度と、更新する担当者が決まっているかどうかの2つです。どちらかを満たさない記録は、件数が多くても参照先には向きません。

ステップ④答えられなかった質問を記録する

最後に決めるのは、機械が返せなかった照会の残し方です。人へ回った質問を、内容ごと記録します。

記録を残すのは、次に広げる範囲を決める材料にするためです。返せなかった理由が「記録に無い」のか「型に当てはまらない」のかで、打ち手が変わります。前者なら記録の整備、後者なら型の追加です。月次で見返す前提であれば、理由の区分を選ぶだけの形にしておけば足ります。

この制御盤メーカーでは、返せなかった照会を月次で見直す運用にしました。着手から9週間で運用に入り、生産管理1名で計54時間を要しています。4か月の運用で、記録だけで答えられた割合は7割で安定しました。

以上が、納期回答の設計を型ごとに始める4つのステップでした。4つを順に踏めば、照会の件数を変えないまま、生産管理へ届く分だけを減らせます。

納期回答の自動化でつまずく3つの落とし穴

前章の4つのステップは、順番どおりに進めば9週間ほどで運用に入ります。ところが途中で止まる会社もあり、止まり方には型があるものです。いずれも良かれと思って選んだ手が原因で、分類や答え方の設計まで使われないまま終わってしまいます。止まった後に立て直すほうが、最初に避けるより手間がかかるでしょう。そこでここでは、納期回答の自動化でつまずく3つの落とし穴を整理します。

つまずく原因は取り組みの規模では決まりません。確定した日付まで機械に出させると、訂正の件数が増えます。

落とし穴①生産管理の仕組みを入れ替えてから始めようとする

1つ目は「生産管理の仕組みを入れ替えてから始めようとする」ことです。先に仕組みを整えてからと考え、着手を後ろへ倒します。

止まる理由は、入れ替えの判断が営業部門だけでは決まらないためです。投資の規模が大きく、生産・調達・情報システムの合意も要ります。判断を待つ間、照会は毎月240件のまま続きます。既にある記録で答えられる範囲から始めるほうが、待ち時間を作りません。

この制御盤メーカーでも、2年前に刷新の検討が止まっていました。今回は既存の記録を参照する形に絞ったことで、9週間で運用に入っています。刷新の判断は、この運用とは切り離したまま続いているところです。

刷新を検討している会社ほど、既存の記録だけで何割に答えられるかを先に数えてください。7割に届くのであれば、入れ替えを待つ理由はありません。

落とし穴②確定した日付まで機械に出させる

2つ目に挙げるのは、確定した日付まで機械に出させることです。目安で止めず、約束できる日付を返させます。

うまくいかないのは、出た日付が約束として顧客へ伝わるためです。営業は返ってきた日付をそのまま伝え、後から工程の都合で変わると訂正になってしまいます。訂正が数回続けば、営業は機械の回答を使わなくなるはずです。目安と確定を分けないことが、運用を短命にします。

先ほどの会社でも、設計の前は営業が経験から日付を答えていた時期がありました。顧客へ伝えた後の訂正は月に3件で、いずれも生産管理へ照会せずに出した回答です。返す範囲を目安までに限ってからは、訂正が0件で推移しています。

返す文に日付が1つだけ入っていたら、それは確定として読まれます。幅で返しているかどうかは、文面を決める段階で確かめます。

落とし穴③答えられなかった質問を捨てる

3つ目は「答えられなかった質問を捨てる」ことです。機械が返せなかった照会を、そのまま人が処理して終わります。

捨てると困るのは、広げる範囲が決まらないためです。返せなかった照会には、記録が足りないのか型が足りないのかという情報が入っています。処理して終わりにすると、この情報が毎回消えてしまいます。半年後に「思ったより効かない」と感じても、原因をたどれません。

この会社では、人へ回った照会が月に72件あります。内訳は型③の36件と型④の36件で、記録が足りないものと判断が要るものが半分ずつでした。

定着まで伴走してほしい場合は、返せなかった照会を残す運用が設計に入っているかを支援先に確かめてください。ここが抜けている提案は、導入までしか見ていません。

残す形は、照会の本文と返せなかった理由の2つで足ります。項目を増やすと入力が面倒になり、数か月で記録が途切れてしまいます。

変わった?Agentforceの納期回答を測る4指標

前章の落とし穴を避けたうえで、次に要るのは変化を確かめる手段です。設計の後も営業から出る照会は月240件のままで、件数を追っても変化は見えません。変わるのは、その240件がどこで処理されたかという内訳のほうです。指標は運用の中で自然に取れるものに絞ると続き、集計のために新しい入力を増やす必要もありません。そこでここでは、納期回答が変わったかを測る4つの指標を整理します。

見るべき数字は照会の件数では決まりません。見るべきは問い合わせの件数より、記録だけで答えられた割合です。

指標①記録だけで答えられた割合

1つ目は「記録だけで答えられた割合」です。届いた照会のうち、人を通さずに済んだ割合を見ます。

この指標を最初に置くのは、設計の目的をそのまま表すためです。往復を減らすことが目的なら、減ったかどうかを直接見ます。割合にしておけば、照会の総数が月ごとに増減しても比べる基準は変わりません。指標の定義の置き方は、効果測定の記事でも整理しています。

この制御盤メーカーでは、月240件のうち168件が記録だけで答えられました。割合にすると7割です。運用の4か月で、この割合はほぼ変わらずに推移しています。

分母は、届いた照会の全件に固定しておくことが前提です。人が返した分を除いて数えると、割合はいつでも高く出ます。割合が下がった月は、新しい商材が増えていないかを型の内訳と並べて確かめます。

指標②回答までの日数

2つ目に挙げるのは、回答までの日数です。営業が照会を出してから答えを得るまでの時間を見ます。

日数を見るのは、営業が受け取る印象に最も近いためです。割合が上がっても、残った照会の待ち時間が伸びていれば、営業から見た状況は変わりません。平均と最長の両方を見ると、特定の型だけが滞留していないかが分かります。

先ほどの会社では、平均2.1日から平均0.4日へ変わりました。最長は9日から3日です。生産管理へ回る件数が72件に減り、1件あたりに使える時間が増えたことによる変化でした。

最長が下がらない月は、残った72件のなかで型の偏りが起きています。型④が集中しているなら、日数を追うより、生産管理が判断に入る順番を決め直すほうが効きます。

指標③生産管理の対応時間

3つ目は「生産管理の対応時間」です。照会の対応に使った時間を、月ごとに合計します。

時間を見るのは、削減の効果を人手の側から確かめるためです。件数が減っても、残った照会が重ければ時間は減りません。逆に時間が大きく減っていれば、その分を計画や調整の仕事へ回せます。生産管理の担当者にとっては、この数字が最も分かりやすい成果です。

この会社では、生産管理3名の対応時間が月38時間から月11時間へ変わりました。空いた27時間は、工程の調整と、過去の実績を記録へ残す作業に充てられています。

空いた時間の使い道を先に決めておかないと、翌月には別の照会で埋まります。減った時間を何に充てるかまで、設計の一部として書いておきましょう。

指標④訂正した回数

4つ目は「訂正した回数」です。顧客へ伝えた後に内容を直した回数を数えます。

回数を見るのは、任せる範囲が適切かを判定するためです。訂正が増えていれば、確定していない内容が確定として伝わっています。ゼロを目指す数字ではありません。範囲の当たり外れを読むための数字です。増えた月は、返している内容の形を見直します。

この制御盤メーカーでは、月3件から0件へ変わりました。型①と型②の回答が記録の読み上げに限られ、営業が生産管理へ照会せずに答える必要もなくなったことによる変化です。

訂正が1件でも出たら、その照会がどの型だったかまで残してください。型③で起きているなら幅の出し方、型①なら記録の更新頻度が原因になっている場合があります。原因の切り分けは、型が分かっていれば数分で済みます。

納期の回答を人が出すべき3つの条件

前章の指標は、任せた範囲が機能しているかを示す数字でした。ただし数字が良くても、人が出すべき回答は残ります。残る理由は記録がそろっていないからではなく、記録に書かれていない判断が要るからです。この3つの条件は、任せる範囲を広げていく途中で毎回当てる形になります。そこでここでは、納期の回答を人が出すべき3つの条件を整理します。

任せない範囲は記録の有無では決まりません。確定した日付は、人が確かめてから顧客へ伝えます。

条件①確定した日付を顧客へ伝えるとき

1つ目は「確定した日付を顧客へ伝えるとき」です。約束として外へ出る日付が該当します。

人が出すのは、外れたときに取り返しがつかないためです。確定した納期は契約の条件になり、遅れれば違約の話にもなります。記録の上では出せる日付でも、材料の入荷や検査の混み具合まで含めた判断は人にしかできません。目安との違いを、営業にも共有しておきます。

この制御盤メーカーでは、生産管理へ回る月72件のうち、顧客へ確定の日付を伝えるところまで進むのが型④の36件です。生産管理3名が1件ずつ確かめてから返しており、設計の後もこの経路は人が担っています。

確認を1つ挟むだけで、月3件あった訂正は0件に変わりました。確定の依頼だけは、件数が増えても人を通す形を崩さないでください。

条件②工程の変更をともなうとき

2つ目に挙げるのは、工程の変更をともなうときです。他の案件の順番を動かす判断が入ります。

人が担うのは、影響が1件で完結しないためです。前倒しの可否は、動かした先の案件がいつまで待てるかによって変わります。待てるかどうかは顧客との取引の経緯に左右され、記録の項目には残っていません。この型は、設計の後も生産管理に残します。

先ほどの会社では、型④の36件をすべて生産管理に残しました。1件あたり15分ほどかかりますが、対応時間全体が減ったぶん、この判断に時間を割けるようになっています。

機械の側では、変更の可否を尋ねる照会だと分かった時点で人へ回す形にしておきます。可否まで判定させようとすると、記録にない前提を補って答えてしまいます。

条件③前例のない仕様のとき

3つ目は「前例のない仕様のとき」です。過去の類似案件が見つからない照会が該当します。

人が見るのは、参照する材料がないためです。実績が3件を下回る場合、返る幅は当てになりません。無理に目安を返すより、人が見積もるほうが確実です。判定の条件を先に決めておけば、機械が自動で人へ回します。

この会社では、参照件数が3件を下回った照会が月に36件ありました。過去3年の記録でも類似が見つからない仕様で、いずれも生産管理が個別に見積もっています。

自社で構築するので設計レビュー・アドバイザリーだけ頼みたい場合も、この回す条件の決め方は外部の目を入れる価値があります。参照件数の下限をどこに置くかは、商材によって変わるためです。

下限を3件に置くか5件に置くかは、実績の幅で決まります。18日から25日のように幅が1週間で収まる商材であれば、3件でも目安として使えます。

納期回答の設計に外部支援を使う4つの判断軸

ここまでの内容は、生産管理の担当1名でも進められる範囲です。ただし型の切り方や参照先の決め方で迷う場面はあり、外部の支援を検討する会社もあります。支援先を選ぶときは、実績の数より判断の作法を見るのが確実です。作法は、最初の打ち合わせで何を聞かれるかに表れます。そこでここでは、納期回答の設計に外部支援を使う4つの判断軸を整理します。

選ぶ基準は実績の件数では決まりません。支援を選ぶ基準は実績の数ではありません。質問の型を業務から分けられるかです。

判断軸①質問の型を業務から分けられるか

1つ目は「質問の型を業務から分けられるか」という軸です。型の切り方を、営業と生産管理の仕事の側から説明できるかを見ます。

この軸を最初に置くのは、型の切り方が成果を左右するためです。汎用の分類を当てると、自社の照会の実態と噛み合いません。ツール設定ではなく業務設計から入ってほしい場合は、最初の打ち合わせで1か月分の照会を見せてほしいと言われるかどうかで判断できます。支援先の選び方の全体像は、導入支援会社の選び方の記事をご参照ください。

この制御盤メーカーが最初に相談した会社からは、生産管理の仕組みを入れ替える前提の提案が出てきました。1か月分の照会を見せてほしいという依頼はなく、型の話にもなっていません。

実際の照会を見たいと言うかどうかで、この軸は判定できます。分類の枠を先に示してくる相手は、自社の業務から型を切り直せません。

判断軸②小さく始める形を示せるか

2つ目に挙げるのは、小さく始める形を示せるかという軸です。最初の3か月で何をどこまでやるかを、具体的に示せるかを見ます。

この軸が要るのは、範囲を絞る提案ができる会社が限られるためです。生産管理の刷新まで含めた提案のほうが、支援としては大きくなります。1つの型からのスモールスタートで小さく始めたい場合は、契約の前に次の3つを数字で示してもらいましょう。

契約の前に確かめる数字 ①扱う型・・・4つのうちどれを対象にするか ②対象の件数・・・月に何件が自動で返る想定か ③参照する記録・・・いくつの記録を参照先にするか

この3つを数字で返せない提案は、範囲が定まっていません。型①だけなら月94件、型①と型②を合わせるなら月152件と、対象の件数まで言える相手が、範囲を絞れる会社です。

判断軸③自社で構築する前提に対応できるか

3つ目は「自社で構築する前提に対応できるか」という軸です。作るのは自社で、設計だけを見てもらう形に応じられるかを見ます。

この軸を置くのは、体制によって必要な支援が違うためです。社内に情報システムの担当がいる会社では、構築まで任せる必要がありません。型の切り方と参照先の決め方だけを見てもらう契約は成立します。支援の形が決まっている相手では、契約の範囲を分けられないことがあります。

この会社にも情報システムの担当がおり、設定の作業は自社で進めました。外部に頼んだのは、型の切り方と、人へ回す条件の決め方の確認だけです。

設計だけを見てもらう形に応じるかは、最初の見積もりで確かめられます。構築込みの1本の見積もりしか出ない相手では、この頼み方ができません。

判断軸④営業の商談を理解しているか

4つ目は「営業の商談を理解しているか」という軸です。扱っている商材と商談の進み方を、支援先が把握しているかを見ます。

この軸が効くのは、質問の型が商材によって変わるためです。標準品を数多く扱う会社と、1件ずつ設計する受注生産の会社では、聞かれる内容がまったく違います。前者では在庫の照会が大半を占め、後者では期間の目安が中心になるでしょう。ソリューション営業に特化した支援がほしい場合は、商材の構成を聞かれるかどうかが目安になります。当社のAgentforce導入・定着支援では無料相談も受け付けています。詳しくはAgentforce導入・定着支援をご覧ください。

商材の構成を聞かない相手は、型を切れません。型①が大半を占める会社と、型③が中心の会社では、設計の順番そのままでは噛み合わないためです。

【一問一答】納期回答の設計に関するよくある質問

ここまで、納期の問い合わせが両方の部門を止める場面から、質問を分ける4つの型、参照する3種類の記録、AIに任せる線引き、そして支援先の選び方までを整理してきました。読み進めるなかで、自社の体制に当てはめると判断がつかない点も出てきたのではないでしょうか。とくに「どこまで任せられるのか」「誰が担当するのか」「どのくらいかかるのか」の3つは、検討の初期に必ず出てくる問いです。そこでここでは、実際の検討でよく出る質問を5つ整理します。

質問①納期の回答はどこまでAIに任せられますか?

記録をそのまま返す範囲と、過去の実績から幅を示す範囲までです。確定した日付は人が出します。この記事の例では、月240件のうち168件が自動で返り、残る72件が生産管理へ回りました。

質問②生産管理システムがなくても納期は答えられますか?

在庫と工程の記録があれば答えられます。表計算で管理していても参照先として指定でき、専用の仕組みを新しく入れる必要はありません。ただし更新の頻度が低いと回答が古くなるため、1日1回以上更新されているかを先に確かめてください。

質問③納期の回答を間違えたときはどうしますか?

返した内容と参照した記録を必ず残しておきます。この記事の例に挙げた制御盤メーカーでも、顧客へ伝えた後に訂正した件数が月に3件あり、どの記録を読んで間違えたかを追える形にしていました。参照先か返す形のどちらを直すかは、そこから決まります。確定した日付を人が出す形にしていれば、外へ出る誤りは防げるでしょう。

質問④納期回答の設計は誰が担当しますか?

生産管理や営業企画の担当が向いています。照会を型に分ける作業に業務の知識が要るためです。この記事の例では1名が9週間・計54時間で進めました。情報システムの担当は、参照先の指定で相談に入ります。

質問⑤納期の回答が変わるまでどのくらいかかりますか?

型を1つに絞れば9週間ほどです。分類に2日、答え方と参照先の決定に3週間、残りが運用の立ち上げにあたります。4つの型すべてを同時に扱うと、この期間は数か月へ伸びます。

Agentforceの納期回答は、質問を型に分けたところから変わる

前章までで、止まる場面から支援先の選び方までを整理してきました。納期の回答が遅いのは、生産計画が見えていないからだけではありません。答えが記録にあっても営業がたどり着けず、同じ質問が毎回生産管理へ届く構造になっているからです。生産管理の刷新を待つ判断は、着手を年単位で先送りしてしまいます。その間も照会は毎月同じ件数だけ届き続けます。

先に決めるのは、届いている質問を4つの型に分けることです。標準品の在庫、受注済みの案件の進み具合、特注品のおおよその期間、決まった納期を変えられるか。分ければ、記録をそのまま返せる型と、人の判断が要る型に割れます。返す範囲を記録の中に限り、確定した日付の出口を生産管理に一本化すれば、役割は重なりません。

この記事の例では、照会の件数を1件も減らさず、記録だけで答えられた割合が7割になりました。回答までの日数は平均2.1日から0.4日へ、生産管理3名の対応時間は月38時間から月11時間へ、訂正の回数は月3件から0件です。1か月分の照会を数えるところから、着手できます。
